    隔墙工程工艺标准

    发布时间:2018/8/27    查看:3880





     ●施工准备 —— 放位置线 —— 产品干粉搅拌、铺灰 —— 砌筑墙体



    (1)放位置线
    ●砌体施工前,依据施工图放出轴线、砌体边线和洞口线.墙面每层砖的砌筑线。
    ●墙面固定Φ8膨胀螺栓或化学锚栓植筋。植筋图片

    (2)成品干粉搅拌.铺灰

    ●使用成品干粉砂浆砌筑时环境温度、材料温度.水温均不的低于10℃。
    ●成品干粉按包装说明的要求加入定量清水中.搅拌均匀,静置5分钟后再稍加搅拌即可使用,灰浆必须在拌成后2hi勾使用完.超过上述时间的砂浆不得使用,并不应再次拌合后使用。砂浆应随拌随用.严格按照产品说明使用。 (严禁超量加水.否则会导致强度降低并使收缩量增大)。
    ●所有砌块使用前应去除表面浮灰,用灰刀将砂浆均匀涂抹于砌块搭接面,多余的浆 料应在其未干固前清理干净。



    (3)砌筑墙体
    ●用轻骨料小型空心砌块或蒸压加气混凝土砌块砌筑墙体时.墙底部应砌烧结普通机制砖、水泥砖,或现浇混凝土坎台等.其高度不宜小于200mm。
    ●砌体材料不需预先浇水润湿。
    ●填充墙砌筑时应上、下错缝搭砌.交接处咬槎搭砌.蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3:轻骨料混凝土小型空心砌块搭砌长度不应小于90mrn.掉角严重的砖或砌块不宜使用。不得在墙体上设脚手架孔.可采用双排脚手架砌筑。

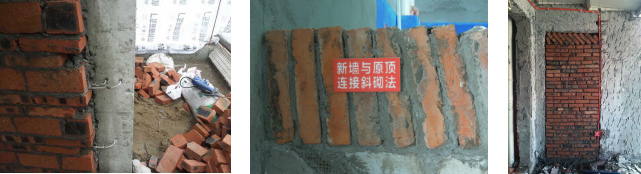

     砌筑墙体图片

    ●空心砖,轻骨料混凝土砌块.小型空心砌块.蒸压加气混凝土砌块使用成品干粉砂浆砌筑.水平灰缝为lOmm.竖向灰缝为10mm,砌体灰缝砂浆饱满度不得低于90%.要求灰缝内灰浆饱满,不得有透明缝.随砌随将砖缝挤出砂浆清除。每皮砌块均需拉水平线,灰缝要求横平竖直.严禁用水冲浆灌缝。
    ●砌体结构沿墙高每500mm设置2根Φ6水平拉结筋.拉结筋与结构墙进行有效拉结,所有砌体结构均使用通筋拉结。砌体结构墙高度超过3m宽度超过4m墙体中间要现浇混凝土立柱.墙体中不少于两条现浇90一1 20mm厚混凝土拉结带。砌体结构墙顶端用钢筋与顶板连接.钢筋间距不小于1m。
    ●拉结筋与原结构墙体连接方法:1、用Φ8膨胀螺栓紧固在结构墙内,外露部分焊接Φ6水平拉结筋。2、化学锚栓植筋,植筋深度不小于1 00mm。
    ●门窗洞口上方设置过梁.现浇90一1.2mm厚混凝土过梁.内设钢筋网片,过梁伸入墙内每边250mm,主筋与分布筋用火烧丝绑扎牢固。对于原结构墙体须新建门垛的部位,宽度小于1 50mm门垛.用混凝土现浇门垛。

    ●原结构墙体为轻体墙.新建砌筑墙体与原结构墙体连接部位设置组和柱.原结构轻体堵断面处进行咬口处理。






    (4)用于轻体墙中的现浇混凝土的配制
    ●成品干粉和石子的比例为1:0.5(石子粒径0.8~1.5cm,含泥量≤3%。)加水搅拌。



    (5)标准加水量  (参考值)

     在标准环境(20±3℃)下加水量(重量比)见表


    产品型号

    GO1(普通抹面干粉)

    干粉:水

    1:0.16

    注意:由于加入豆石加水量根据砂浆稠度适当调整。

    参考用量:参考用置16cOkg/m。




    (6)混凝土过梁参数及配筋

    混凝土过梁参数及配筋表

    门窗洞宽L(MM)

    梁长L(MM)

    梁高h(MM)

    主筋

    分布筋

    600—1200

    1200—1500

    1500—1800

    1800—2100

    L0 +250×2

    L0 +250×2

    L0 +250×2

    L0 +250×2

    90

    120

    120

    120

    3Φ6
    3Φ8

    3Φ10

    3Φ10

    5Φ4

    8Φ4

    9Φ4

    10Φ4




    (7)非承重墙砌筑施工验收标准

    ●非承重墙砌体的砂浆饱满度及检验方法

    砌体分类

    灰缝

    饱满度及要求

    检验方法

    空心砖砌块

    水平

    ≥90%

    采用百格网检查块材底面砂浆的粘结痕迹面积

    垂直

    填满砂浆,不得有透明缝

    加气混凝土砌块和轻骨料混凝土小砌块砌体

    水平

    ≥90%

    垂直

    ≥90%


    ●非承重墙砌筑一般尺寸允许偏差

    项次

    项目

    允许偏差(mm)

    检验方法

    1

    位置偏移

    5

    用尺量检查

    垂直度

    5

    用2m托线板或吊线、尺量检查

    2

    表面平整度

    5

    用2m靠尺和楔形塞尺检查


    注意:蒸压加气混凝土砌块避免发生砌块浸泡现象。






    a.可耐福单层c型龙骨、双层石膏板隔墙

    b、可耐福双层c型龙骨、双层石膏板隔墙

    ●放线 —— 地枕基 —— 安装沿顶、沿地龙骨及边龙骨 —— 安装竖向龙骨 —— 安装门洞口框龙骨 —— 安装各种管线 —— 安装 —— 侧石膏板 —— 填充玻璃丝棉 —— 隐蔽工程验 —— 安装另一侧石膏板 —— 分项工程验收




    (1)放线
    ●根据设计施工图.在地面、顶面上放出隔墙位置线、门窗洞口边框线。

    (2) 地枕基
    ●在卫生问、厨房间等潮湿环境需做地枕基.地枕基高度一般为100— 150mm。
    ●地枕基使用细石混凝土浇筑或烧结机制砖砌筑.砌砖外边线与隔墙外边线对齐。
    ●地枕基干燥后才可进行下道工序。

    (3)安装沿顶、沿地龙骨及边龙骨
    ●在龙骨的靠墙、顶、地一侧粘贴10mm厚挤塑板。按已放好的隔墙位置线.安装沿顶龙骨、沿地龙骨和边龙骨,用塑料胀塞螺钉固定于主体墙上.钉间距为300rntm,且在龙骨两端塑料胀栓距龙骨端头距离为50mm。
    ●分段的沿边龙骨不需互相固定.但是端头要紧靠在一起。当要求顶部偏移时,须用可耐福u型长翼天地龙骨取代可耐福u型天地龙骨。
    ●隔墙上下端应该直接和结构层相接,对于已存在吊顶的天花板.如不能破坏天花板时,隔墙不可能和结构的顶棚相接.所以隔墙的顶部必须增设水平支撑。
    ●弧形隔墙应将沿顶,沿地龙骨切成缺口后再弯曲成所要求的弧度。
    ●可耐福双层c型龙骨.双层石膏板隔墙的沿顶沿地龙骨安装时,双层隔墙宽度按设计要求固定。


    (4)安装竖向龙骨 竖龙骨安装图片
    ●竖向龙骨的高度应比沿顶、沿地龙骨腹板间的净距。对于顶部有偏移的隔墙.竖向龙骨的顶端到u型长翼沿顶龙骨腹板的净距离为25mm。
    ●可耐福c型竖向龙骨可用互相搭接的方式接长.搭接部分的长度不小于600mm搭接处将龙骨对扣然后用可耐福平头螺丝或拉铆钉固定,每侧固定点至少3个。接长后的龙骨安装时接头部位不允许在同一水平线上,要上下交错安装。
    ●按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后.用龙骨钳或拉铆钉固定。对于隔墙转角等特殊部位.应使用附加龙骨、双根竖向龙骨对扣进行安装。龙骨间应以石膏板隔开。
    ●根据隔墙、门洞口位置.在安装顶、地龙骨后.按罩面板层数.规格板宽确定分档尺寸,如板宽为1 200mm.分档尺寸为400mm。
    ●双层竖向龙骨之间应沿竖向每1 5m处用安装龙骨连接件。
    ●所有轻钢龙骨连接固定部位需使用两颗拉铆钉对角固定。


    (5)安装门窗洞口框龙
    ●按豪钻标准工程施工要求.隔墙的门窗洞口两侧的竖向轻钢龙骨使用两根c型竖骨向龙骨对扣。
    ●门楣龙骨构成裁一根比洞口宽度长1000ram的u型天地龙骨,使门楣u型龙骨两端留5∞ⅡlIn左右的距离,u型龙骨翼缘向内45。剪开并折弯.固定在门洞两侧的竖向龙骨上构成门楣。
    ●门窗洞口上方至少安置两根竖向轻钢龙骨.以增加门洞口的抗变形能力。

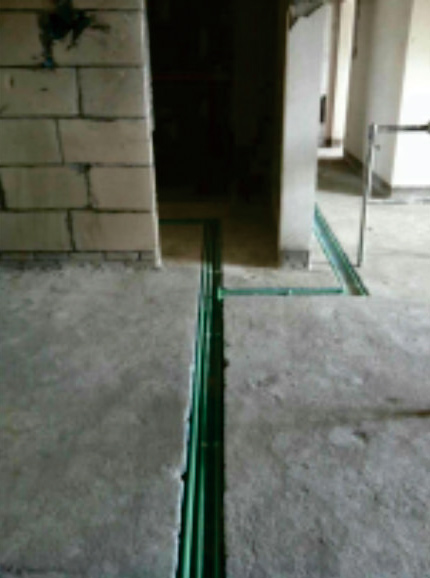

    (6)安装各种管线 轻钢龙骨隔断内水电安装图片
    ●水暖工、电工在龙骨安装完毕或施工当中和隔墙施工互不影响的情况下可进行水路施工或电路施工,各种管线施工完毕均需做隐蔽工程验收。


    (7)安装一侧石膏板 轻钢龙骨隔断石膏板安装图片
    ●安装石膏板先从门洞开始,所有石膏板均应正面朝外,石膏板套裁成“刀把”型安装,两侧第一层石膏板接缝不允许放在同一根龙骨上,第二层 石膏板与第一层石膏板接缝要错开。
    ●无门洞口的墙体从墙的一端开始到另一端逐板进行安装。饰面板固定时,应从一块板的中间向板的四边进行固定,不得多点同时作业。3、保证石膏板底边离地面应至少有10mm的间隙。
    ●建议:石膏板契型边拼缝,不必留缝;切割边拼缝留3mm左右缝。
    ●自攻螺钉与板边的距离:包封边10~15mm;切割边15~20mm。自攻螺钉钉距:板边150~170mm;板中200~250mm。螺钉应与板面垂直,已弯曲变形的螺钉应剔除,并在离原钉50mm处另安螺钉。
    ●螺钉头宜略埋入板面(深度:0.5mm),但不得损坏纸面,钉眼应作防锈处理并用石膏腻子抹平。
    ●板材的开孔和切割应尺寸准确,套裁整齐,切割边无毛刺。


    (8)填充玻璃丝绵
    ●玻璃丝绵应垂直安装在竖向龙骨之间,并确保填充玻璃丝绵平整不堆积接缝处及与轻钢龙骨之间严密无空隙,玻璃丝绵接缝可使用锡箔纸不干胶带粘贴严密。
    ●可耐福双层C型龙骨、双层石膏板隔墙,玻璃丝绵填充应在两排竖龙骨之间,玻璃丝绵拼接严密,玻璃丝绵接缝可使用锡箔纸不干胶带粘贴严密。


    (9)隐蔽工程验收
    ● 轻钢龙骨、填充玻璃丝绵完成后需进行隐蔽工程验收。


    (10)安装另一侧石膏板
    ●安装双层板时面层板与基层板的接缝不得在一根龙骨上。饰面板固石膏板定时,应从一块板的中间向板的四边进行固定,不得多点同时作业。


    (11)分项工程验收
    ● 石膏板安装完毕需进行分项验收。






    ●放线→墙面四周处理→竖向粘贴石膏块列→管道设备的安装→安装石膏板→分项工程验收


    (1)放线
    ●根据墙面情况,对墙面进行预处理,墙面应作垂直校准,但允许有轻微不平。
    ●在地板和天花板上标出基准线以确定贴面墙的位置。
    ●在墙面标出垂直基准线以确定粘接点位置。粘接点的间距根据所选用的石膏板的厚度和尺寸确定。


    (2)墙面四周处理

    ●在墙面的四周、穿墙管道和设备的周围以及墙体开洞的四周均应涂上连续的可耐福粘接石膏带以保证墙体的粘接强度。




    (3)竖向粘贴石膏块列
    ●粘接石膏块沿着竖向基准线以一定的间距排列。用抹子将粘接石膏涂在墙面上,石膏块约长250mm,宽50mm,石膏块之间的竖向净间距约为100mm。每次仅需涂抹用以粘接一块石膏板的粘接石膏。

    (4)管道设备的安装
    ●在管道设备出线盒的周围应局部涂抹可耐福粘接石膏。
    ●在基墙盒贴面墙之间的空腔中允许较细小的管线,对于比较粗大的管道则需在基墙表面凿出沟槽。所有管线的出口均应在安装石膏板之前进行固定。

    (5)安装石膏板
    ●涂在墙面的粘接石膏凝固以前,将石膏板立起,贴至墙面并用力压紧,然后对石膏板做垂直校准,调整板位使其表面垂直。注意:保证石膏板底边离地面应至少有10mm的间隙。
    ●对石膏板进行适度的挤压可获得比较牢固的粘接效果。

    (6)接缝处理
    ●石膏板安装完并待粘接石膏块凝固后(大约需要3—4小时),便可在石膏板的楔形边处进行接缝处理,使石膏板贴面墙形成整体。详见石膏板面处理作业指导书。

    (7)分项工程验收
    ●石膏板安装完毕需进行分项验收。



    轻钢龙骨石膏板隔墙允许偏差和检验方法应符合下表的规定。

    轻钢龙骨石膏板隔墙允许偏差和检验方法


    项次

    项目

    质量标准

    检查方法

    1

    隔墙表面

    平整光滑、色泽一致、洁净、无裂缝、接缝应均匀、顺直

    观察

    2

    隔墙上的空洞、槽、盒

    位置正确,套割吻合,边缘整齐

    观察

    3

    隔墙的填充材料

    干燥,填充应密实、均匀,无下坠

    手摸、观察

    4

    立面垂直度

    允许偏差(mm)

    2

    用2m垂直检测尺检查

    5

    表面平整度

    2

    用2m靠尺和塞尺检查

    6

    阴阳角方正

    2

    用直角检测尺检查

    7

    接缝高低差

    1

    用钢直尺和塞尺检查

    8

    接缝直线度

    2

    拉通线用钢直尺检查(设计要求留明缝时)

    9

    接缝宽度

    1


    轻钢龙骨隔墙安装一般检查项目应符合下表的规定

    轻钢龙骨隔墙安装一般检查项目


    项目

    检查内容

    放隔墙位置线

    根据设计施工图,在地、墙、顶上放出隔墙位置线。

    地枕基座施工

    地枕基高度一般为100—150mm。砌砖外边线与隔墙龙骨外边线齐。

    安装沿顶、沿地龙骨及边龙骨

    按已放好的隔墙位置线,安装顶龙骨、地龙骨和边龙骨,用塑料胀塞螺钉固定于主体墙上,钉间距为300mm,且在龙骨两端塑料胀栓距龙骨端头距离为50mm。

    竖向龙骨安装

    竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后,用抽芯铆钉固定;对于转角部位,应使用转角龙骨或双根竖向龙骨进行安装。

    安装附加龙骨

    检查口等特殊节点处应使用附加龙骨进行安装。




    ●厨房、卫生间等潮湿环境使用12mm厚可耐福防潮纸面石膏板。
    ●高温环境使用12mm厚可耐福火纸面石膏板。
    ●检查口等特殊节点处应使用附加龙骨进行安装。
    ●造型部位使用的木龙骨需预先涂刷防腐、防火涂料,涂刷变数不少于2遍。
    ●所有墙体均为双面双层纸面石膏板。
    ●墙面、顶面、地面基层施工工艺标准
